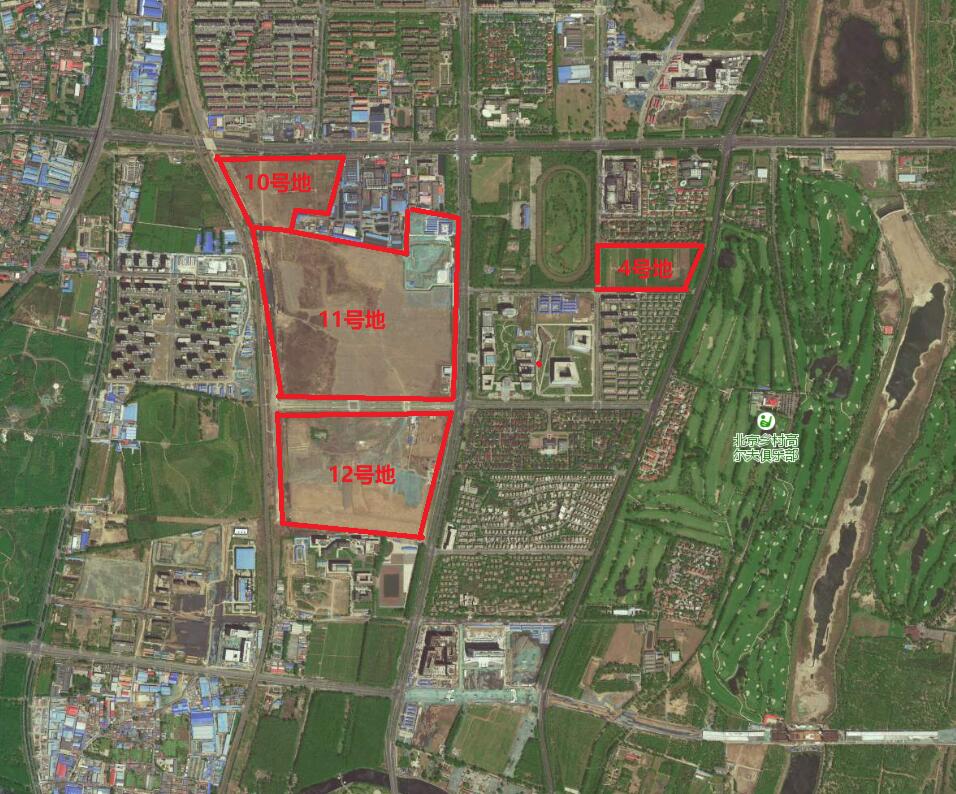

顺义区马坡组团4、10、11、12号地项目情况

发布时间:2017年10月10日

    1、顺义新城马坡组团4号地南侧(13-608地块):该地块为商业配套区,项目建设地点位于顺义新城第13街区,东至顺安路、西至京承铁路、南至复兴中街、北至大营一街,土地一级开发项目建筑规模为206464平方米,建设内容为商业、办公等。该地块项目已于2016年内交由日升房地产公司进行运作,后续手续的办理主体也为该公司,相关档案也已移交给日升房地产公司。

    2、顺义新城马坡组团4号地东侧(13-0806、13-0807地块):该地块为顺义新城第13街区,项目建设地点位于顺义区马坡镇向阳村,东至仁安路、西至坤安路、南至马场东路、北至现状阳光花园别墅,土地一级开发项目建筑规模为101587平方米,建设内容为住宅、托幼。截至目前,该项目已经完成规划条件(土地前期整理)、一级开发授权、勘测定界、土地预审、立项批复、一书四方案、征地批复、征地结案等前期主要手续。正在进行地块控规及水评、交评手续的办理。

    3、顺义新城第13 街区SY00-0013-0101 、6005等地块(10号地部分+11号地西北部分): 规划用地位于顺义新城13街区西北部,规划用地范围西起和安路,东至规划医院用地,北达顺城大街,南抵大营六街,规划总用地面积约为26.54公顷。截至目前,该项目已经完成规划条件(土地前期整理)、一级开发授权、勘测定界、土地预审、立项批复、一书四方案、征地批复、征地结案等前期主要手续。正在进行地块控规及水评、交评手续的办理。

    4、11号地西南部分+12号地西北部分:由于建设龙苑路立交盘桥占用11号地西南部分和12号地西北部分建设用地指标,因此需对以上两部分地块进行建设用地指标的控规调整,待指标调整后,将继续推进手续办理工作。

    5、10号地北(10-06地块)、11号地东侧(靠近顺安路一侧)、12号地东侧(靠近顺安路一侧):以上三部分地块须待确定S6号线路由后,根据实际供地计划调整地块控规指标,指标调整后,将继续推进手续办理工作。
