一季度以来,顺义城发锚定年度发展目标,以起步即冲刺的奋斗姿态,主动攻坚克难,狠抓任务落实,全力推进各项工作取得实效,实现首季良好开局。
主要指标保持增长
顺利完成公司季度指标,一般公共预算收入同比增长22%,主要得益于企业所得税、印花税等税种的稳步提升。通过前置统筹谋划、强化精准预测、聚焦精细管控,持续筑牢税源保障,为完成全年目标打下基础。
土地出让平稳落地
高效推进土地出让工作,两宗地块相继顺利成交,合计建设用地面积约4.7万平方米,建筑规模约6.33万平方米,实现成交总金额9.19亿元,均纳入全区一季度供地指标,为区域房地产市场平稳运行和城市面貌提升提供支撑。
城市更新稳步实施

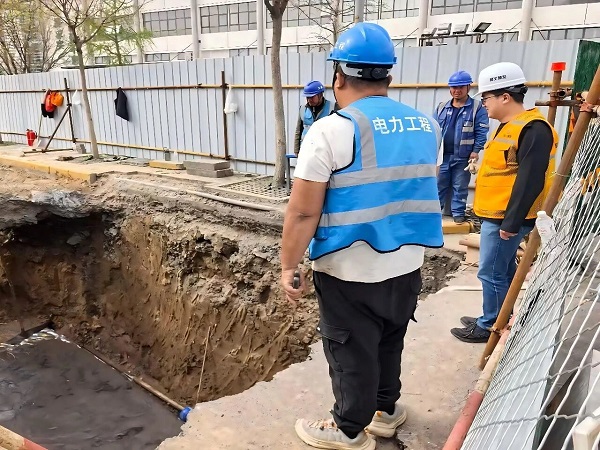

天竺国际体育文化精品街区城市更新项目作为顺义区首个区域综合性城市更新项目,其市政道路管网更新改造子项目于一季度正式开工建设。天竺北街电力工程完成总进度10%,建成电力井1座,电缆管沟开挖50米、排管安装50米。项目前期完成十余家权属单位对接,施工监理已进场,开工手续全部完善,工程按计划推进。

重点项目进展顺利

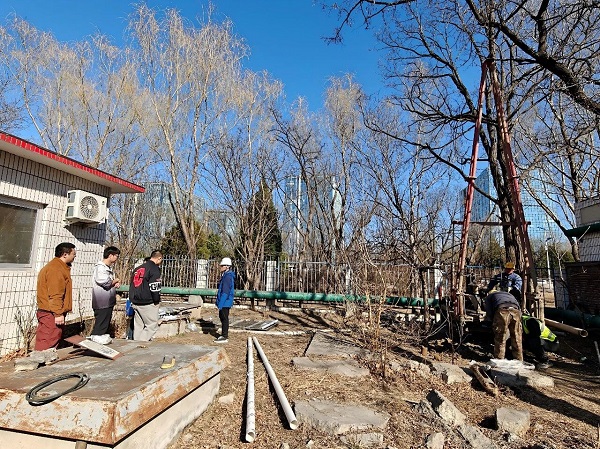

轨道交通R4线项目部完成收储地块土壤污染状况调查前期对接及方案梳理,用地安全保障按规范推进,安全生产实现零事故;年度任务细化分解,各项工作有序推进,为后续轨道交通及土地开发业务奠定坚实基础。

资产运营平稳起步

一季度,公司新增商业用房298.21平方米、车位1126个、库房13667.44平方米,资产结构持续优化。顺利启动北京林河经济开发区定向安置房二期、原涤纶厂及维尼纶厂生活区棚户区改造、西丰乐村棚户区改造三个项目的资产移交与运营筹备工作,安排专人跟进设施检修、安全排查,确保移交后平稳运营。

民生实事扎实推进

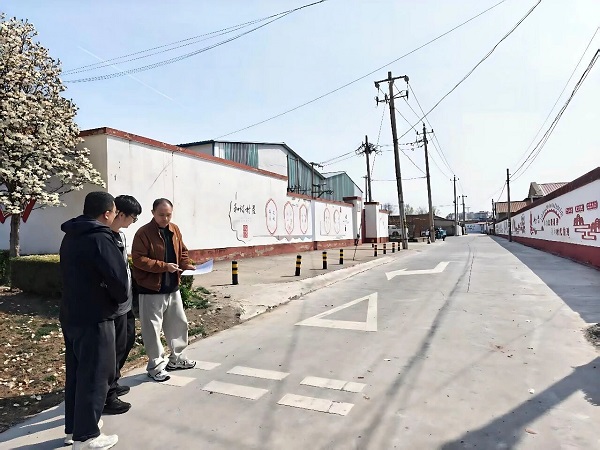

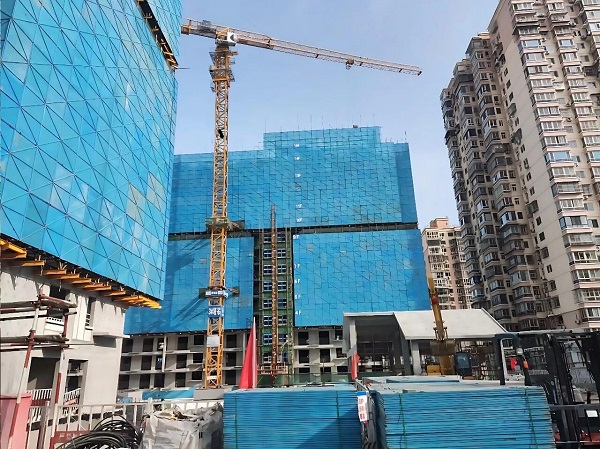

幸福西街棚改安置房项目科学有序地组织施工,两个地块的工程总进度达80%,预计于2026年12月底前整体完工。其中,5#楼主体结构已封顶,6#楼地上主体施工完毕,7#楼、8#楼地上主体及二次结构全部完工。先后组织两次居民参观座谈活动,通过“实地参观+现场答疑”提升建设透明度,增强群众信任。

市政工程有序施工

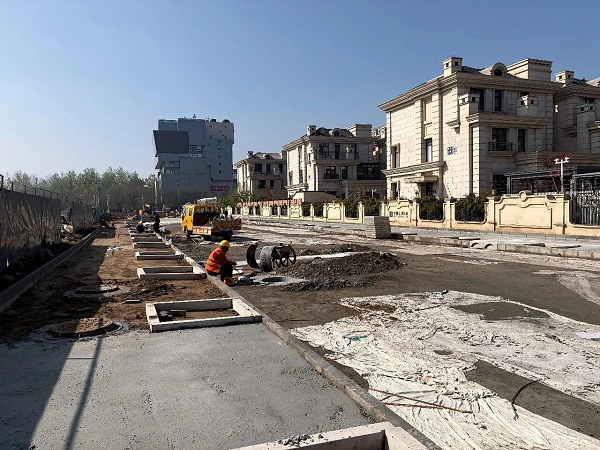

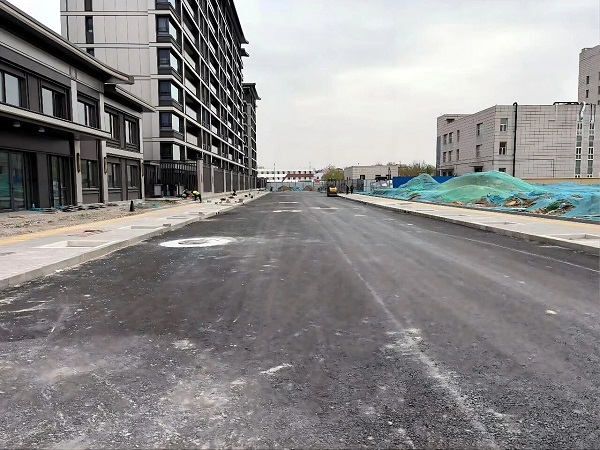

后沙峪A兴隆巷、慈恩巷道路工程按计划推进。兴隆巷北段已完工并临时开放交通,南段水稳敷设完成、人行步道完成80%,计划4月15日敷设底层沥青,5月10日完成与双裕街交口施工。慈恩巷底层沥青及人行步道均完成80%,计划4月20日启动政务中心段及与裕安路交口剩余施工,5月20日完成。两巷整体面层沥青敷设预计6月25日完成,项目即将全面竣工。

第一季度,顺义城发坚持党建引领,强化党委统筹调度,依托工作调度会机制,压实各层级责任。聚焦经济指标,前置谋划税源培育,精准预测收入变动;聚焦重点项目,优化并联审批流程,主动对接主管部门,合理压缩审批时限;聚焦民生保障,紧盯节点进度,及时响应群众诉求,以“暖心行动”提升服务实效。
征程万里风正劲,重任千钧再出发。下一步,公司将继续锚定年度目标,深化精细管理,强化部门联动,推动各项工作提质增效,以更实举措、更硬作风、更优成效,为顺义区经济社会高质量发展贡献城发力量。
